Maîtriser les Frais de Chantier : Le Levier Caché de la Rentabilité dans le BTP

Dans l’industrie du bâtiment, et plus particulièrement dans le Gros Œuvre, la réussite d’une opération ne se joue pas uniquement sur le prix du béton ou le coût horaire des compagnons. Elle réside dans une variable souvent sous-estimée mais redoutablement chronophage : les frais de chantier.

Alors que le secteur fait face à une volatilité accrue des prix et à des exigences de délais toujours plus serrées, comprendre et piloter ses frais de chantier n’est plus une option technique, c’est une nécessité stratégique.  Représentant environ 10 à 15% des travaux de Gros Œuvre, ces frais sont le miroir de votre organisation logistique.

Cet article décrypte la structure de ces coûts, leur lien indéfectible avec le planning et comment les Méthodes permettent de transformer ces postes de dépenses en leviers de performance.

1. Comprendre les Frais de Chantier : Définition et Poids Financier

Les frais de chantier regroupent l’ensemble des coûts indirects nécessaires à la réalisation des travaux, qui ne peuvent être directement affectés à un ouvrage élémentaire précis (comme un m³ de béton ou un m² de banche).

En résumé : Les frais de chantier constituent l’infrastructure temporaire et logistique qui permet au « Savoir-Faire » de s’exprimer sur le terrain. Ils sont principalement composés de locations dont le coût est directement proportionnel à la durée de l’opération.

La décomposition analytique du prix

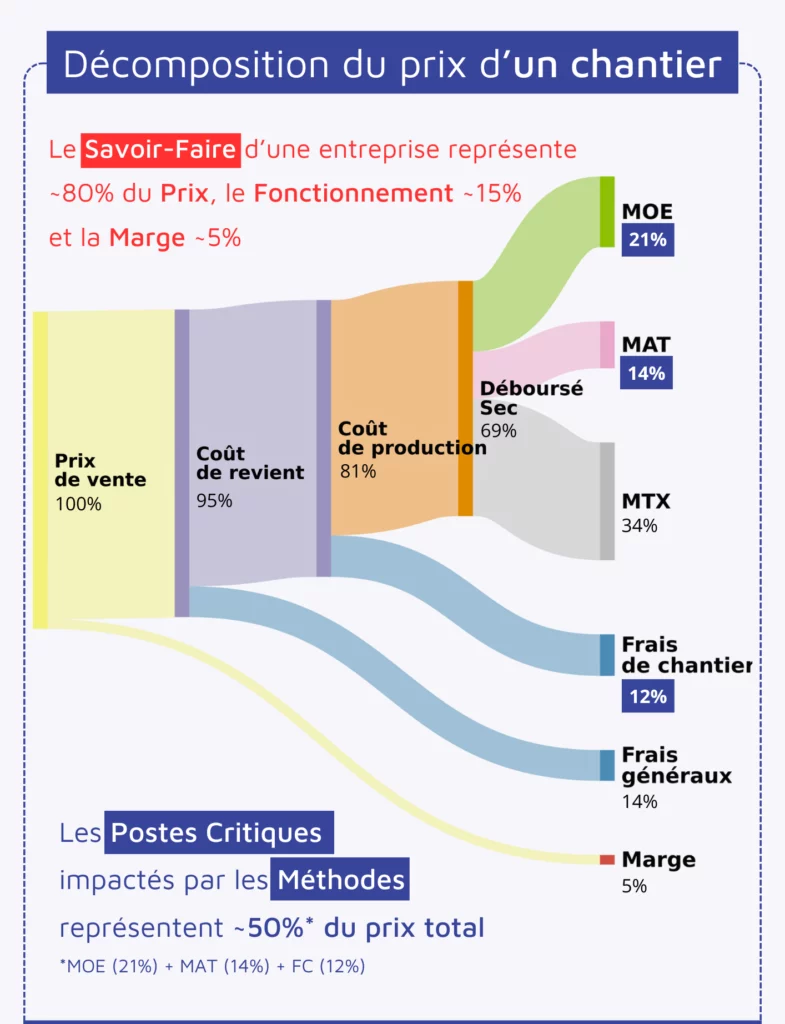

Pour bien situer les frais de chantier, il faut observer la structure globale d’un devis BTP. Selon les analyses de données du bureau d’études METHEOR, le prix d’un chantier se décompose comme suit :

  • Le Savoir-Faire (~80% du prix) : Comprend le Déboursé Sec (Main-d’œuvre, Matériaux, Matériel).
  • Le Fonctionnement (~15% du prix) : Englobe les Frais Généraux (siège, administration).
  • La Marge (~5% du prix) : Le bénéfice net final.

Il est crucial de noter que les Méthodes de construction impactent directement 50% du prix total d’un chantier, car elles agissent sur trois postes critiques : la Main-d’œuvre (21%), le Matériel (14%) et les Frais de Chantier (12%).

2. Anatomie des Frais de Chantier : Ce que contient le PIC

La majorité des frais de chantier se matérialise sur le Plan d’Installation de Chantier (PIC). Ce document stratégique définit l’emplacement et la nature des ressources logistiques.

Les postes clés de l'installation

Ces éléments sont généralement des matériels de location, ce qui rend leur coût extrêmement sensible au facteur temps :

  1. Moyens de levage : La grue est le cœur battant du chantier. Son coût de location, de montage/démontage et d’entretien constitue un poste majeur.
  2. Base de vie : Bungalows, réfectoires, sanitaires et bureaux de chantier.
  3. Protections et clôtures : Clôturage du site, signalétique, et dispositifs de sécurité collective.
  4. Énergie et fluides : Branchements provisoires d’eau et d’électricité, groupes électrogènes.

Nature du poste

Type de dépense

Impact financier

Grue / Levage

Location mensuelle

Très élevé (lié au planning)

Base de vie

Location mensuelle

Modéré à élevé

Clôtures / Signalétique

Location / Achat

Modéré

Consommables (Eau/Elec)

Facturation réelle

Variable selon la saison



3. Le Lien Indéfectible entre Planning et Frais de Chantier

C’est ici que se joue la rentabilité réelle. Les frais de chantier sont intrinsèquement liés au délai de production.

L'effet ciseau du retard

Chaque jour de retard sur un chantier n’impacte pas seulement la productivité de la main-d’œuvre. Il génère un surcoût immédiat sur les frais de chantier puisque toutes les locations (grue, bungalows, clôtures) continuent de courir.

  • Gain de temps = Gain sur les frais : Si une optimisation des méthodes permet de rendre le chantier 15 jours plus tôt, l’entreprise économise 15 jours de location de l’ensemble de son installation.
  • Retard = Double peine : En plus des pénalités de retard contractuelles, l’entreprise doit supporter les coûts fixes de l’installation de chantier qui n’étaient pas prévus dans le budget initial.

La maîtrise du délai global (production + aléas + intempéries) est donc le premier levier pour maîtriser ses frais de chantier.

4. Les 4 Piliers de la Production pour Maîtriser les Postes Critiques

Pour sécuriser la marge, l’entreprise doit s’appuyer sur une organisation de chantier rigoureuse. Selon les méthodologies de préparation de chantier, quatre piliers doivent être pilotés de front :

1. Moyen de levage (La saturation de grue)

les grandes étapes du cycle de grue

80% des manutentions sur un chantier de Gros Œuvre nécessitent un moyen de levage. Optimiser la saturation de grue permet de supprimer les temps d’attente des équipes au sol et de sécuriser le rythme de production.

2. Main-d'œuvre (Le budget MOE)

La main-d’œuvre représente entre 25 et 30% du Déboursé Sec (DS). Définir un budget d’heures précis et le suivre chaque semaine permet d’ajuster les effectifs avant que les dérives ne deviennent irrécupérables.

3. Délai de production (Le planning)

Un planning de production ne doit pas être une simple barre sur un graphique. Il doit définir des objectifs clairs et intégrer une marge pour les aléas et les intempéries.

4. Matériel (Gestion des quantités)

Le matériel représente environ 20 à 25% du Déboursé Sec. Définir précisément le besoin en matériel (banches, étaiement) permet de négocier au plus juste avec les fournisseurs et d’éviter les locations « dormantes » sur le site.

5. Guide Pratique : Comment optimiser vos Frais de Chantier via le Digital

L’utilisation d’un logiciel spécialisé comme IMAAGO transforme la gestion des frais de chantier d’une estimation approximative en un pilotage chirurgical.

Étape 1 : Centraliser les données de location

Plutôt que de jongler avec des factures éparses, centralisez vos contrats de location (grue, base de vie) dans un outil qui les lie directement à votre planning.

Dans l’industrie du bâtiment, et plus particulièrement dans le Gros Œuvre, la réussite d’une opération ne se joue pas uniquement sur le prix du béton ou le coût horaire des compagnons. Elle réside dans une variable souvent sous-estimée mais redoutablement chronophage : les frais de chantier.

Alors que le secteur fait face à une volatilité accrue des prix et à des exigences de délais toujours plus serrées, comprendre et piloter ses frais de chantier n’est plus une option technique, c’est une nécessité stratégique.  Représentant environ 10 à 15% des travaux de Gros Œuvre, ces frais sont le miroir de votre organisation logistique.

Cet article décrypte la structure de ces coûts, leur lien indéfectible avec le planning et comment les Méthodes permettent de transformer ces postes de dépenses en leviers de performance.

Étape 2 : Simuler des scénarios de méthodes

Avant de lancer le chantier, testez différentes méthodes d’exécution. Parfois, investir un peu plus dans un matériel performant permet de réduire le délai global de 10%, générant une économie sur les frais de chantier bien supérieure à l’investissement initial.

Étape 3 : Piloter la saturation des ressources

Utilisez le digital pour anticiper les pics d’activité. Un logiciel permet de visualiser si votre grue sera surchargée à certaines phases, vous évitant ainsi de louer une deuxième grue en urgence ou de subir des arrêts de production.

FAQ : Questions fréquentes sur les Frais de Chantier

Q : Pourquoi dit-on que les frais de chantier sont des coûts « proportionnels au temps » ?

R : Contrairement aux matériaux qui sont payés à l’unité (au m³), la majorité des éléments des frais de chantier (grue, bungalows, clôtures) sont loués au mois ou à la semaine. Plus le chantier dure, plus ces coûts augmentent, quel que soit l’avancement réel des travaux.

Q : Quelle est la différence entre les Frais de Chantier et les Frais Généraux ?

R :  Les frais de chantier sont spécifiques à une opération (installation, grue de ce projet). Les frais généraux sont les coûts de structure de l’entreprise (loyer du siège, salaires de la direction, marketing) répartis sur l’ensemble des chantiers.

Q : Comment les Méthodes peuvent-elles réduire les frais de chantier ?

R : Les Méthodes optimisent le planning de production. En réduisant le délai d’exécution par une meilleure organisation du levage et de la main-d’œuvre, elles diminuent mécaniquement la durée de location des installations du PIC.

Conclusion

Les frais de chantier ne sont pas une fatalité comptable, mais un levier de gestion puissant.  En comprenant que 50% du prix total de vos travaux est impacté par les méthodes — et que les frais de chantier en sont une composante majeure — vous changez de perspective sur la rentabilité.

Maîtriser sa production, c’est maîtriser son temps. Et dans le BTP, plus que partout ailleurs, le temps, ce sont des frais de chantier économisés.
